涡阳北路道路及附属物工程自
1
、中水工程施工全部完成;
2
、完成沟塘清淤回填工程约
3
、排水工程:完成东侧雨水管道铺设
4

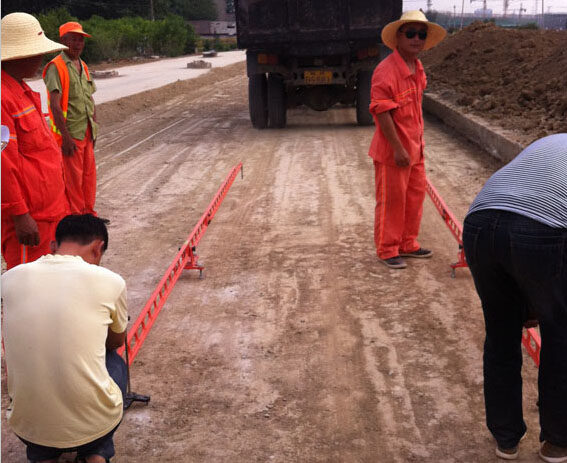

、道路工程完成路基施工
5
、箱涵工程:新沟箱涵现已完成东侧6-8节涵侧碎石回填,准备进行涵顶以上8%灰土回填;济河箱涵现已完成东侧5-8节底板砼浇筑。
累计完成产值约1506万元,占合同总额的17.0%。

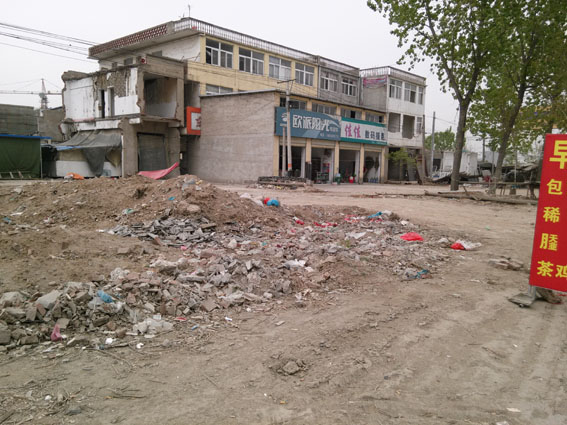

现在涡阳北路施工面临的问题主要是沿路线两侧仍有部分建筑房屋仍未拆除,影响雨污水、顶管及道路工程施工;西侧燃气管道迁移正在施工,导致西侧整体施工计划暂不能实施。项目部已通过与业主、地方政府协调以尽快解决,确保涡阳北路顺利施工。
